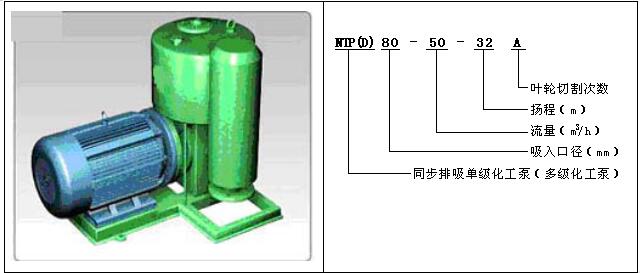

NTP型同步排吸化工泵的安裝、拆卸與裝配
日期:2018-11-29 人氣:1112
今天我們來講述下:NTP型同步排吸化工泵的安裝、拆卸與裝配
一、安裝
1、開箱后檢查泵和電機,如果證實沒有任何因裝卸和運輸過程中造成的損壞和緊固連接件松動,泵的進出口封蓋完好,沒有塵土、污物等進入泵內,則可不必重新拆卸和裝配,直接送到使用現場去安裝;
2、安裝泵的基礎平面應用水平儀找平,特基礎水泥凝固后,將泵安裝在基礎上,并用水平儀檢查泵和電機軸的水平情況,如不水平,應用墊鐵調正,直到水平為止,然后通地灌漿孔用水泥澆灌底座和地腳螺栓孔眼。
3、水泥干固后,應檢查地腳螺栓孔眼是否松動,合適后擰緊地腳螺栓,重新檢查水平度。
4、應嚴格檢查泵軸和電機軸的同心度。測量聯軸器的外圍上下左右的差別不得超過0.1mm,兩聯軸器端面間隙一周內最大和最小的間隙不超過0.3mm。
5、泵的吸入管路和壓出管路,應有各自的支架,不允許管路的重量直接由泵來承受,以免把泵壓壞。
6、應在泵吸入管路上裝控制閥門和過濾裝置,以防異物吸入泵內。
二、拆卸
1、關閉壓出管路中的閘閥,卸掉出液管處上部分半法蘭的聯接螺栓或聯接節管。拆掉一段管路,其長度以不妨礙泵的起吊為準;
2、松開電機架與電機的聯接螺栓,移去電動機;
3、松開泵架與泵箱的連接螺絲,移去軸承支架;
4、將泵蓋連同軸套,機械密封端蓋及機械密封等組合件一起從軸上取下。此時應注意勿使軸套與泵蓋等相對滑動,然后再把密封端蓋拆開,將機械密封連同軸套一起取出,再把軸套和機械密封拆開,如果是軟填料密封,可先從泵蓋上取下軸套,再順次拆開填料壓蓋,填料和填料環等。對結構特殊的機械密封,要注意其不同的拆裝方法。
5、拆下泵蓋,旋出葉輪螺絲母(左旋螺母),取下葉輪、平健。
三、裝配:泵的裝配順序基本上可按照拆卸順序的反向進行,但裝配時要注意檢查各密封面墊片應完好,并注意切勿漏裝墊片和更換不完好的墊片。
四、起動、停車和運轉。
1、盤動聯軸器,檢查有否輕重不勻,否則找出原因,待消除后再運轉。
2、檢查電機的轉向,使之與泵的規定旋轉方向相同。
3、關閉出口管路上的閘閥及壓力表。
4、起動電機,開壓力表,慢慢開啟出口管路閘閥到所需位置,投入正常運轉。
5、正常停車,應先關閉出口閘閥。然后停止電動機,關閉壓力表。
6、軸承盒內應保證足夠的黃油,軸承溫升不得高于70℃。
